漢中出發!這條鐵路有新進展了→

漢巴南鐵路是一條連接

陜西省漢中市與四川省巴中市、南充市

高速鐵路

該鐵路自開建以來

就一直牽動著漢中人的心

近日,備受矚目的漢巴南高速鐵路

又有了新進展!

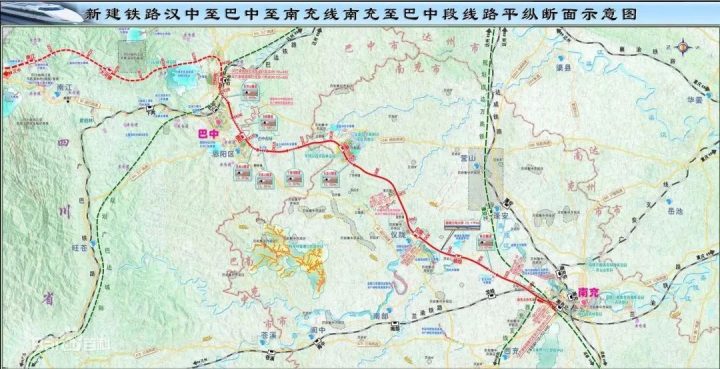

640-26
  3月31日,隨著中跨最后一節段鋼箱梁精準安裝到位,陜西漢中經四川巴中至南充鐵路(下稱:“漢巴南鐵路”)控制性工程——嘉陵江特大橋全橋順利合龍,它是國內首座、也是全國在建跨度最大的雙線高速鐵路高低塔混合梁斜拉橋

至此,漢巴南鐵路南充至巴中段

全線控制性工程全部完工

為今年9月底如期完成

全線鋪軌任務奠定了基礎

據悉,漢巴南鐵路計劃

2024年5月建成通車

640-27
該鐵路建成后

將成為陜西西南地區入川的一條重要通道

屆時,漢中至巴中、巴中至南充

最短運行時間預計均在35分鐘左右

漢中至重慶最短運行時間約為140分鐘左右

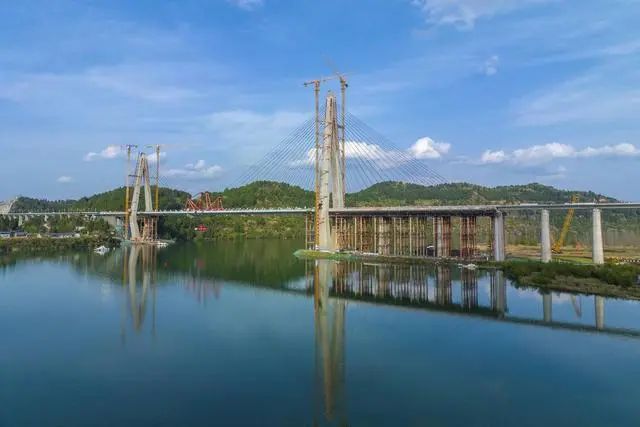

640-28
▲ 合龍施工現場 劉忠俊攝

全國首用橋型 施工難度大

  嘉陵江特大橋位于南充市南部、蓬安、儀隴三縣交界,橫跨嘉陵江,主橋跨度335米,是目前全國在建跨度最大的雙線高速鐵路高低塔混合梁斜拉橋。大橋全長1770.82米,最高主塔高164.5米,相當于53層樓的高度。全橋鋼箱梁共26個節段,用鋼總量約5500噸,斜拉索采用高強平行鋼絲約850噸。

大橋選址地理大方位沿線多條河流匯入,為III級通航航道的復雜環境與水文條件,同時嘉陵江上下游有兩個航電樞紐,橋位選擇與橋型結構如何與自然環境相協調,這是前期設計中遇到的最大難題。為此,鐵五院堅持“環保選線、地質選線”設計理念,確定主橋采用非對稱布置的混合梁斜拉橋設計方案,在保障橋梁結構安全的基礎上,更好的提高了高鐵行車的舒適性與抗震性能。

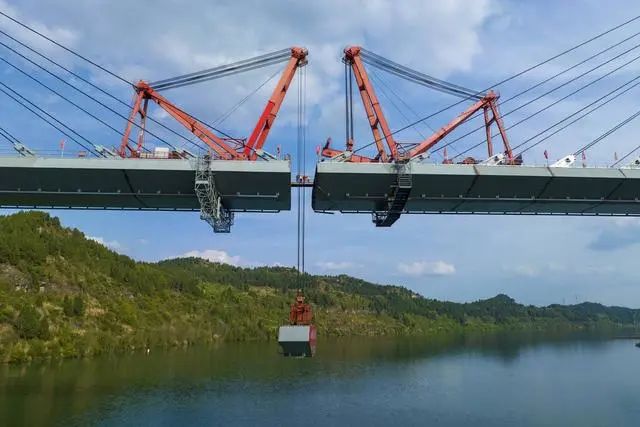

640-29
▲ 合龍施工現場 劉忠俊攝

  嘉陵江特大橋于2020年4月開工建設,為攻克水下基礎筑島施工、大噸位吊裝設備供應困難、大體積混凝土澆筑、塔梁同步施工等系列難題,施工單位四川路橋?qū)嵤┝硕囗?xiàng)技術創新舉措。

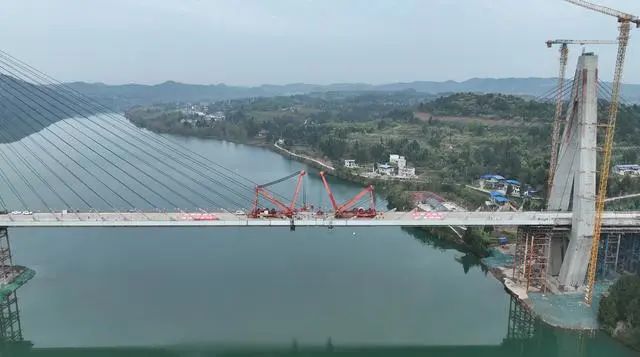

640-30
▲ 嘉陵江特大橋合龍 蜀道集團供圖

  在下部結構水下施工中,將雙壁鋼圍堰方案調整為咬合樁+鎖扣鋼管樁圍堰方案,有效節約工期40天,降低成本800余萬元;在鋼混結合段施工中,使用陸運單元板件至現場支架拼裝的方法,降低了對吊裝設備的需求,12天即完成鋼混結合段的拼裝作業;主墩下橫梁采用裝配式牛腿支架施工,在國內同類型橋梁施工中首次成功應用;大橋索塔錨固區通過方案與資源優化,施工速度從原16天1節段提高至11天1節段,使主塔封頂比原計劃提前兩個月完成;鋼箱梁合龍段施工中通過優化“主橋鋼箱梁合龍采取低溫下配切附加相應外拉力合龍方案”,同時綜合應用多種測量手段及高效的施工監控工藝,滿足了施工精度要求,確保鋼箱梁施工中完成精準對接。

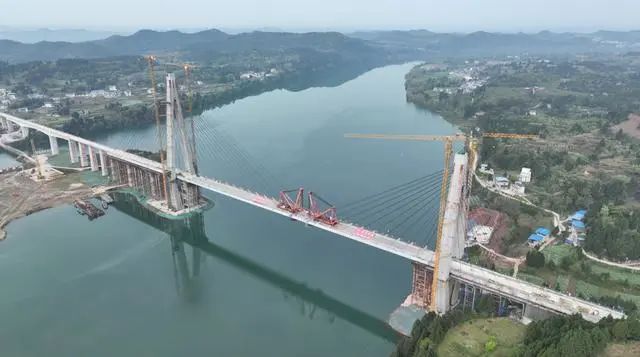

640-31
▲嘉陵江特大橋合龍 蜀道集團供圖

來源:封面新聞
